Tổng giám đốc EVNNPT kiểm tra tiến độ 2 dự án truyền tải điện cấp bách tại TP. HCM và Đồng Nai

19/08/2025 13:56:51

Ngày 15/8/2025, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – Phạm Lê Phú và đoàn công tác đã đi kiểm tra thực địa tình hình thi công Dự án Trạm biến áp 500kV Bình Dương 1 và Dự án đường dây 500kV Bình Dương 1 – Chơn Thành.

Dự án Trạm biến áp 500kV Bình Dương 1 được xây dựng tại xã An Bình (huyện Phú Giáo, tỉnh Bình Dương), nay là xã Phú Giáo (TP.HCM). Dự án được EVNNPT giao Ban QLDA các công trình điện miền Trung (CPMB) quản lý điều hành.

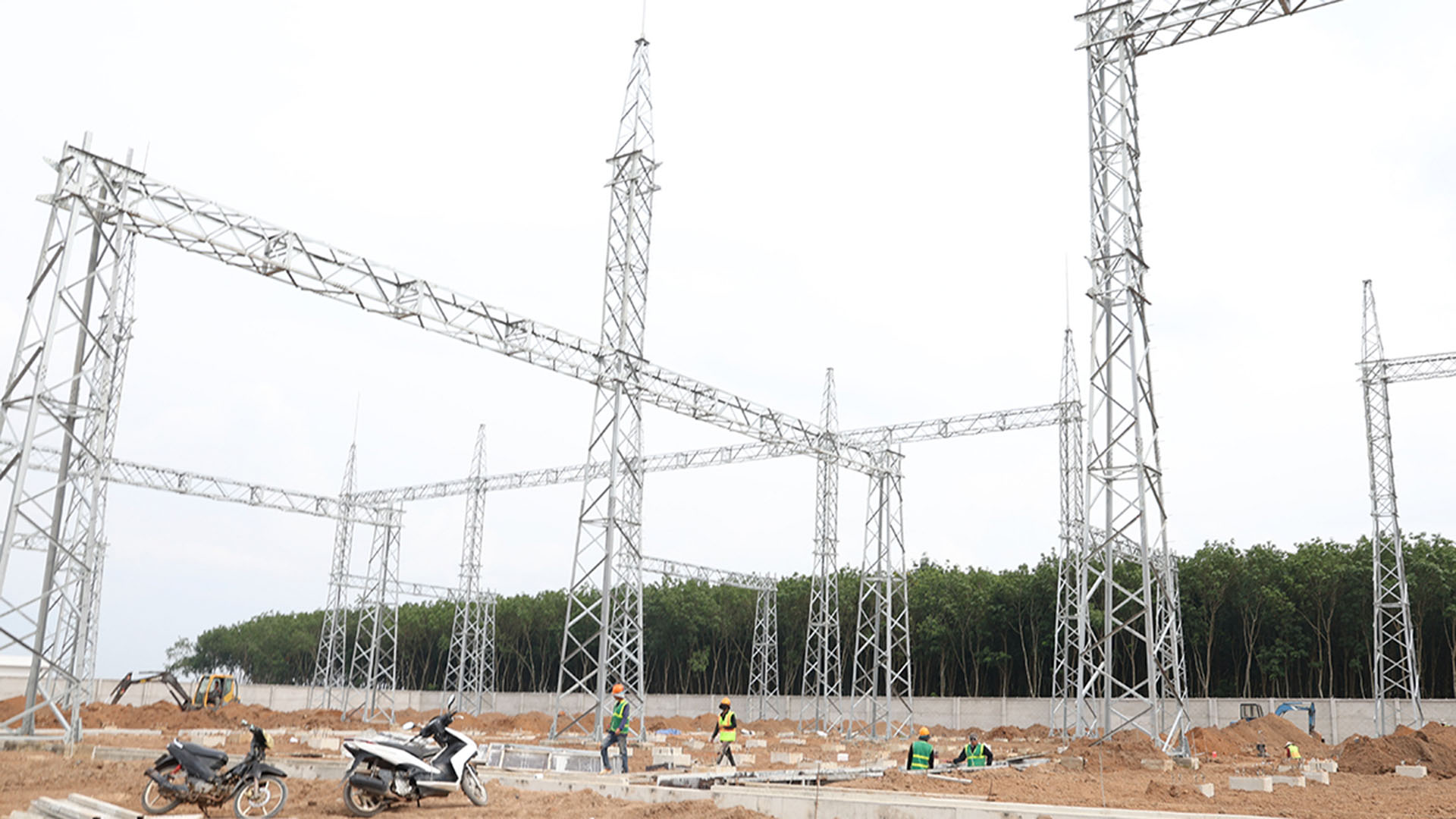

Tổng giám đốc EVNNPT và đoàn công tác kiểm tra tiến độ Dự án Trạm biến áp 500kV Bình Dương 1

Dự án có quy mô chính gồm: Xây dựng mới Trạm biến áp 500/220kV với quy mô 02 máy biến áp 500/220/35kV - 900MVA, giai đoạn này lắp đặt hoàn chỉnh 01 máy biến áp 500/220/35kV - 900MVA, lắp đặt các ngăn lộ 220kV và 500kV.

Dự án sau khi hoàn thành giúp nâng cao độ tin cậy cung cấp điện cho TP.HCM và khu vực phát triển kinh tế phía Nam. Hỗ trợ công suất và chống quá tải cho các TBA 500kV Sông Mây, Tân Định, đảm bảo an toàn vận hành hệ thống truyền tải điện.

Thi công Dự án Trạm biến áp 500kV Bình Dương 1

Hiện nay công tác giải phóng mặt bằng của dự án đã hoàn thành, CPMB đang yêu cầu các nhà thầu tăng tốc thi công để hoàn thành dự án đáp ứng tiến độ chỉ đạo của EVNNPT.

Dự án đường dây 500kV Bình Dương 1 – Chơn Thành đi qua huyện Phú Giáo, tỉnh Bình Dương (cũ), nay là xã Phú Giáo, TP.HCM và thị xã Chơn Thành, tỉnh Bình Phước (cũ), nay là tỉnh Đồng Nai.

Tổng giám đốc EVNNPT và đoàn công tác kiểm tra và nghe báo cáo tiến độ Dự án đường dây 500kV Bình Dương 1 – Chơn Thành

Dự án có quy mô: Xây dựng mới đường dây 500kV Bình Dương 1 - Chơn Thành với chiều dài khoảng 16,5 km từ TBA 500kV Bình Dương 1 đến TBA 500kV Chơn Thành. Xây dựng ngăn lộ 500kV trên đất đã dự phòng sẵn tại TBA 500kV Chơn Thành hiện hữu.  Dự án được EVNNPT giao Ban QLDA các công trình điện miền Nam (SPMB) quản lý điều hành.

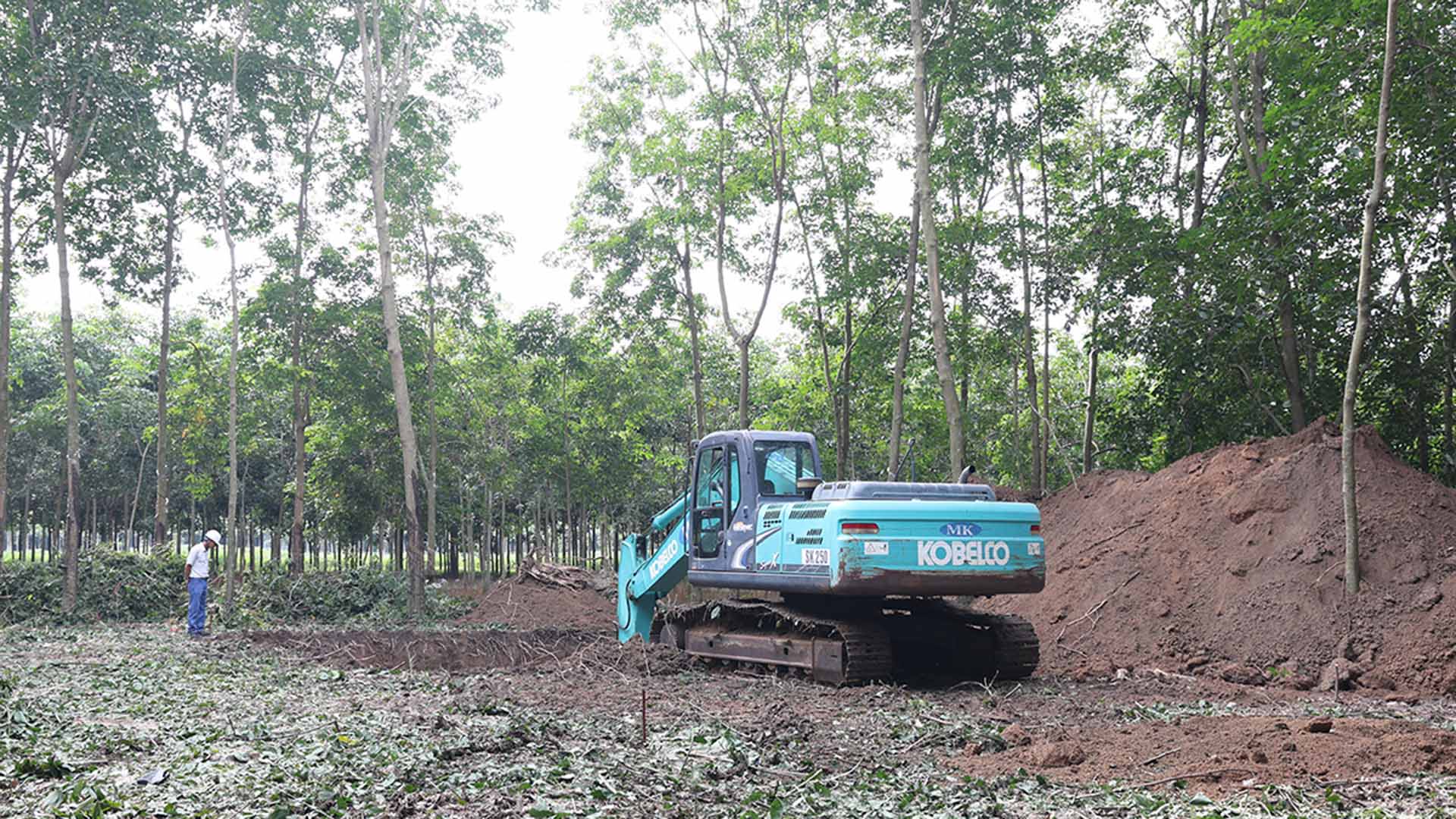

Thi công đào móng Dự án đường dây 500kV Bình Dương 1 – Chơn Thành

Mục tiêu dự án nhằm hỗ trợ giảm công suất truyền tải trên đường dây 500kV Chơn Thành – Cầu Bông, đảm bảo truyền tải công suất liên tục và ổn định từ khu vực miền Trung – Tây Nguyên vào miền Nam; tạo mối liên kết mạnh giữa hệ thống điện miền Trung và miền Nam.

Hiện nay dự án đang trong giai đoạn triển khai thi công đào móng, đồng thời đang thực hiện giải phóng mặt bằng.

Tổng giám đốc EVNNPT và đoàn công tác kiểm tra tình hình thi công mở rộng ngăn lộ tại Trạm biến áp 500kV Chơn Thành

Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận những nỗ lực của CPMB và SPMB trong việc triển khai dự án và nhấn mạnh đây là 2 dự án trọng điểm, có ý nghĩa quan trọng nhằm đảm bảo cung cấp điện cho TP.HCM và khu vực Đông Nam Bộ. Chính vì vậy Tổng giám đốc EVNNPT yêu cầu CPMB, SPMB chỉ đạo các nhà thầu tập trung nguồn lực, đẩy nhanh tiến độ dự án, quyết tâm hoàn thành 2 dự án này trong năm 2025.

NPT.COM.VN

Dự án Trạm biến áp 500kV Bình Dương 1:

  • Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia (EVNNPT);
  • Quản lý, điều hành dự án: Ban QLDA các công trình điện miền Trung (CPMB);
  • Tư vấn khảo sát, thiết kế dự án:  Công ty CP Tư vấn Xây dựng Điện 4 (EVNPECC4);
  • Quy mô: Xây dựng mới Trạm biến áp 500/220kV với quy mô 02 máy biến áp 500/220/35kV - 900MVA, giai đoạn này lắp đặt hoàn chỉnh 01 máy biến áp 500/220/35kV - 900MVA, lắp đặt các ngăn lộ 220kV và 500kV.

Dự án đường dây 500kV Bình Dương 1 – Chơn Thành:

  • Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia (EVNNPT);
  • Quản lý, điều hành dự án: Ban QLDA các công trình điện miền Nam (SPMB);
  • Tư vấn khảo sát, thiết kế dự án:  Công ty CP Tư vấn Xây dựng Điện 4 (EVNPECC4);
  • Quy mô: Xây dựng mới đường dây 500kV Bình Dương 1 - Chơn Thành với chiều dài khoảng 16,5 km từ TBA 500kV Bình Dương 1 đến TBA 500kV Chơn Thành. Xây dựng ngăn lộ 500kV trên đất đã dự phòng sẵn tại TBA 500kV Chơn Thành hiện hữu.

Tin tức khác

Đóng điện máy biến áp 900MVA, nâng công suất Trạm 500kV Di Linh lên 1.350MVA

Đóng điện máy biến áp 900MVA, nâng công suất Trạm 500kV Di Linh lên 1.350MVA

Việc đưa máy biến áp AT1 500kV-900MVA vào vận hành đã nâng công suất Trạm biến áp 500kV Di Linh từ 900MVA lên 1.350MVA, bước đầu tăng khả năng giải tỏa công suất các nguồn điện trong khu vực.

Thư chúc mừng của đồng chí Bí thư Đảng ủy, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam nhân ngày Pháp luật Việt Nam (09/11/2026)

Thư chúc mừng của đồng chí Bí thư Đảng ủy, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam nhân ngày Pháp luật Việt Nam (09/11/2026)

Thư chúc mừng của đồng chí Bí thư Đảng ủy, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam nhân ngày Pháp luật Việt Nam (09/11/2026)

Đoàn công tác EVN làm việc với UBND tỉnh Khánh Hoà về Dự án Nhà máy Thuỷ điện tích năng Bác Ái

Đoàn công tác EVN làm việc với UBND tỉnh Khánh Hoà về Dự án Nhà máy Thuỷ điện tích năng Bác Ái

Tiếp tục chương trình làm việc tại tỉnh Khánh Hoà, chiều 28/10, đoàn công tác Tập đoàn Điện lực Việt Nam (EVN) do Phó Tổng giám đốc EVN Phạm Hồng Phương làm trưởng đoàn có buổi làm việc với UBND tỉnh Khánh Hoà về về tình hình triển khai Dự án Thủy điện tích năng Bác Ái.

Lãnh đạo EVN đôn đốc công tác thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Lãnh đạo EVN đôn đốc công tác thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Để đảm bảo các mục tiêu đặt ra đối với thi công quý IV, tiến tới hoàn thành kế hoạch cả năm 2026, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu Ban Quản lý dự án Điện 3 (EVNPMB3) tập trung tối đa trong việc giám sát và phối hợp với các đơn vị tư vấn cùng liên danh nhà thầu, trọng tâm là dồn lực cho những hạng mục đang gặp khó do địa chất thay đổi và thời tiết bất lợi.

Rạng ngời sắc hồng PECC4: Ấm áp và tràn đầy cảm hứng ngày Phụ nữ Việt Nam 20/10

Rạng ngời sắc hồng PECC4: Ấm áp và tràn đầy cảm hứng ngày Phụ nữ Việt Nam 20/10

Hòa chung không khí kỷ niệm 96 năm Ngày thành lập Hội Liên hiệp Phụ nữ Việt Nam (20/10/1930 – 20/10/2026) và 16 năm Ngày Phụ nữ Việt Nam (20/10/2010 – 20/10/2026), được sự thống nhất của Lãnh đạo Công ty, Công đoàn Công ty Cổ phần Tư vấn xây dựng Điện 4 (PECC4) đã tổ chức buổi sinh hoạt Nữ công tại Trụ sở chính (11 Hoàng Hoa Thám, Nha Trang), kết hợp giao lưu tại I-Resort Nha Trang. Chương trình diễn ra trong không khí ấm áp, vui tươi, mang đến nhiều khoảnh khắc ý nghĩa và cảm xúc cho nữ cán bộ, công nhân viên, người lao động (CBCNV-LĐ) PECC4.

CÔNG TY CỔ PHẦN TƯ VẤN XÂY DỰNG ĐIỆN 4

Số 11 Hoàng Hoa Thám, Phường Nha Trang, Tỉnh Khánh Hoà

(+84) 258 - 3563999

(+84) 258 - 3563888

tv4@pecc4.vn

CHI NHÁNH PHÍA BẮC

Lô số 3, TT4 Ngõ 183 Đường Hoàng Văn Thái, Phường Phương Liệt, Thành phố Hà Nội

(+84) 24 - 22183 870

(+84) 24 - 62855759

cnpb@pecc4.vn

Số lượt truy cập: 3214730

Copyright © 2026 bản quyền thuộc về CÔNG TY CỔ PHẦN TƯ VẤN XÂY DỰNG ĐIỆN 4
